Η πρόσφατη υπουργική απόφαση που δημοσιεύθηκε στις 14 Μαρτίου 2025, ανοίγει τον δρόμο για την ανάπτυξη μονάδων αποθήκευσης ενέργειας με μπαταρίες συνολικής ισχύος 4,7 GW στην Ελλάδα, προκαλώντας έντονο επενδυτικό ενδιαφέρον. Οι εταιρείες σπεύδουν να επωφεληθούν από την ευκαιρία, καθώς οι πρώτες μονάδες θα απολαύσουν τα μεγαλύτερα οφέλη στην αγορά.
Η απόφαση προβλέπει ότι 3.800 MW θα συνδεθούν στο δίκτυο του ΑΔΜΗΕ και 900 MW στο δίκτυο του ΔΕΔΔΗΕ. Η βιωσιμότητα των επενδύσεων εξαρτάται από τη χρηματοδότηση των τραπεζών και την ανάπτυξη των ανανεώσιμων πηγών ενέργειας, κυρίως των φωτοβολταϊκών, τα επόμενα χρόνια.
Πιο αναλυτικά:
Επενδυτικός «πυρετός» επικρατεί στο νέο κλάδο της αποθήκευσης ενέργειας, καθώς δημοσιεύτηκε χθες (14.3.2025) η υπουργική απόφαση που καθορίζει τους κανόνες για εγκαταστάσεις μονάδων με μπαταρίες συνολικής ισχύος 4,7 GW στη χώρα μας.
Μέχρι στιγμής προηγήθηκαν οι τρεις διαγωνισμοί που στήριξαν με επιδότηση έργα 900 MW. Επίσης, υπάρχει ένα έργο 150 MW που αναπτύσσει η Ήρων με διαφορετικό καθεστώς, όπως και άλλα 300 MW έργων με βάση το Νόμο 5151. Στα παραπάνω θα προστεθούν τα 4,7 GW της υπουργικής, τα οποία αφορούν εμπορικά έργα μονάδων αποθήκευσης ενέργειας με μπαταρίες τα οποία θα λειτουργούν στην αγορά δίχως επιδότηση.
Σύμφωνα, λοιπόν, με την απόφαση του ΥΠΕΝ, 3.800 MW θα υλοποιηθούν στο δίκτυο του ΑΔΜΗΕ συν άλλα 900 MW στο δίκτυο διανομής του ΔΕΔΔΗΕ.

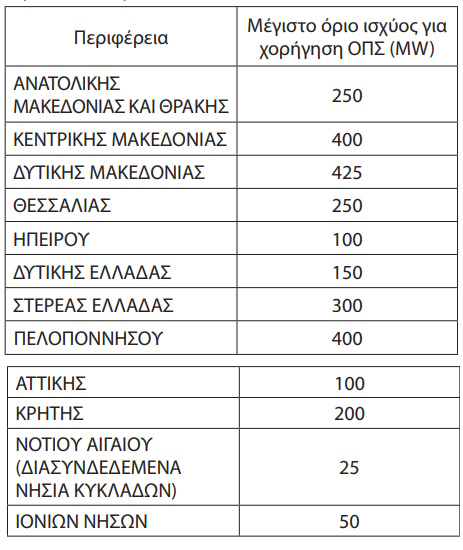

Το μεγαλύτερο μέρος των έργων (2.650 MW) είναι της Ομάδας Γ και θα συνδεθεί στον ΑΔΜΗΕ ως εξής ανά Περιφέρεια:
Γιατί βιάζονται οι εταιρείες
Σημαντικό είναι το γεγονός ότι η μεγάλη ισχύς της υπουργικής επί της ουσίας θα καλύψει όλη την ποσότητα αποθήκευσης που θα χρειαστεί η Ελλάδα ως το 2030. Για αυτό και ο κλάδος τοποθετείται σήμερα δυναμικά ώστε να εκμεταλλευτεί τη μεγάλη ευκαιρία που ανοίγεται.
Δεύτερο στοιχείο που κινητοποιεί τις εταιρείες είναι το γεγονός ότι οι μονάδες που θα υλοποιηθούν πρώτες θα απολαύσουν και τα μεγαλύτερα οφέλη στην αγορά. Καθώς θα περνούν τα χρόνια και θα προστίθενται περισσότερα έργα, η τιμή του ηλεκτρισμού θα τείνει να εξομαλύνεται τόσο μεσοσταθμικά μήνα-μήνα, όσο και ενδοημερήσια ανάμεσα στο μεσημέρι και το βράδυ. Αυτό σημαίνει ότι τα έσοδα των μπαταριών θα τείνουν να περιορίζονται και τα υψηλότερα θα έρθουν στην αρχή.
Σύμφωνα με τον καθηγητή ΑΠΘ, Παντελή Μπίσκα, στοιχείο-κλειδί για τη βιωσιμότητα των επενδύσεων αποτελεί η χρηματοδότηση από τις τράπεζες. Όπως ανέλυσε σε συνέδριο στη Θεσσαλονίκη, πολλά θα εξαρτηθούν από τους όρους της υπουργικής σε ό,τι αφορά τις εγγυητικές επιστολές, την προέγκριση των δανείων κτλ. «Οι επενδύσεις αυτές μεταφράζονται σε πολλά δισ. ευρώ και πρέπει οι τράπεζες να μπορούν να τις χρηματοδοτήσουν και να αναλάβουν το σχετικό ρίσκο», τόνισε σχετικά.
Επίσης, ακόμη ένας παράγοντας είναι η πορεία των εγκαταστάσεων ΑΠΕ στη χώρα μας τα επόμενα χρόνια, ιδίως των φωτοβολταϊκών. Αν ο ρυθμός είναι ικανοποιητικός, τότε θα απαιτηθούν και αντίστοιχες μονάδες αποθήκευσης. Σε διαφορετική περίπτωση, πιθανότατα δεν θα χρειαστούν όλα τα 4,7 GW μπαταριών.
